望熙雅筑項目電梯采購與安裝項目
答疑紀要及補充通知
招標編號:福順恒[2024]招字第A-002號
各投標人:
望熙雅筑項目電梯采購與安裝項目,現招標人發布答疑紀要及補充通知如下。
一、答疑紀要部分
1、招標文件P36 頁,招標要求層門、門套采用帶顏色不銹鋼,不銹鋼有有拉絲不銹 鋼、鏡面不銹鋼、亂紋不銹鋼、噴砂不銹鋼等材質,不同材質價格不同,煩請明確不銹鋼材質和顏色。
答:噴砂面古銅金不銹鋼,噴砂和光面結合,詳見電梯轎廂裝修意向圖(詳附件答疑附件.rar)。
2、招標文件P36 頁招標要求轎廂壁板304發紋不銹鋼(顏色由精裝設計選的),與 P62 的轎廂意向圖和描述不一致,請問以哪個為準?且轎廂裝飾效果圖模糊,煩請?zhí)峁┣逦霓I廂裝飾效果圖以及樣板要求圖片(轎廂和廳門) 。
答:噴砂面古銅金不銹鋼,噴砂和光面結合,詳見電梯轎廂裝修意向圖(詳附件答疑附件.rar)。
3、按最新的《建筑防火通用規范》GB55037-2022 要求:2023年6月1日之后圖審的要求配置2 小時完整性防火門,否則影響建筑消防驗收,煩請貴司明確本項目是否配置2小時完整性防火門?
答:結合項目消防驗收時間,電梯層門應滿足GB 55037-2022《建筑防火通用規范》相關要求。
4、招標文件P8頁②要求“安裝能滿足驗收標準的機房監控”是指需要電梯廠家負責電梯機房攝像頭、機房到監控室的布線嗎?如果由電梯廠家做【機房到監控室的布線】由于不知道小區智能化如何走線無法測算成本,建議該部分由智能化在做小區智能化時統一做掉比較省錢;
答:智能化施工單位負責電梯五方通話電梯機房至監控中心的管線敷設,由本次中標單位提供五方對講設備及設備調試;電梯轎廂內監控探頭及布線由智能化施工單位負責采購及安裝,其中電梯機房至轎廂部分的隨行電纜由本次中標單位負責提供及安裝。
5、招標文件P37頁【(4)信號指示裝置要求】/【b.層門信號裝置】要求【各層配置數字式樓層指示器和運行方向指示器】,另外【(5)層門召喚按鈕】中要求【每層配有上下招呼按鈕】,上述要求是否要求電梯廠家的【樓層顯示面板與外招按鈕面板應該分離安裝】而不是傳統的【樓層顯示與召喚按鈕在一塊面板上面】?
答:根據最新精裝方案,樓層顯示面板與外招按鈕采用一體式,見裝修意向圖(結合精裝需求,并聯、群控的各電梯均獨立配置外召按鈕及層顯面板)。
6、招標文件P52頁XFT-B1與KT1-B1成90度布置且要求為2臺并聯,KT3-B1、KT4-B1并排且要求為并聯情況下,招標要求KT2-B1控制方式為并聯,那要和哪臺并聯?結合井道平面圖KT2-B1做單控似乎更為合理,煩請再次明確一下;
答:KT2-B1與KT3-B1、KT4-B1三臺群控(結合精裝需求,并聯、群控的各電梯均獨立配置外召按鈕及層顯面板)。
7、招標文件P52頁XFT-B2與KT1-B2成90度布置且要求為2臺并聯,KT3-B2、KT4-B2并排且要求為并聯情況下,招標要求KT2-B2控制方式為并聯,那要和哪臺并聯?結合井道平面圖KT2-B2做單控似乎更為合理,煩請再次明確一下;
答:KT2-B2與KT3-B2、KT4-B2三臺群控(結合精裝需求,并聯、群控的各電梯均獨立配置外召按鈕及層顯面板)。
8、招標文件P60頁Y1#樓餐梯轎廂尺寸要求1000MM*1000MM*1200MM,由于井道尺寸目前只有1200MM*1400MM,目前計算下來轎廂尺寸只能做到750MM*1000MM*1200MM,煩請確認一下;
答:同意轎廂尺寸調整為700mm*1000mm*1200mm。
9、請問該項目藍圖的審圖時間是2023年6月1日之前的還是之后的?電梯層門防火門有什么要求?如果本項目的審圖時間是2023 年 6 月 1 日之前的沒有強制要求需要配置防火門;如果審圖時間是2023 年 6 月 1 日之后也只要配置GB/T 27903 (E 120)即防火2小時就可滿足GB 55037-2022《建筑防火通用規范》要求,GB/T 27903(E 120) 成本比GB/T 27903(EI 60) 便宜且可以滿足驗收要求,請明確本項目防火門是否要配?如果要配那配置標準是GB/T 27903(E 120) 還是GB/T 27903(EI 60)?
答:結合項目消防驗收時間,電梯層門應滿足GB 55037-2022《建筑防火通用規范》相關要求。
10、招標文件P62頁的電梯轎廂裝修效果圖比較模糊會影響測算轎廂裝潢成本的準確度,煩請幫忙提供一下清晰一點的裝修效果圖,謝謝!
答:可提供清晰的裝飾效果圖(詳附件答疑附件.rar)。
11、編號DT-B1客梯招標要求1.6m/s速度,此臺電梯提升高度僅3.6m,在運行的全過程中無法加速到額定1.6m/s的最大速度,會導致無法通過驗收,故此臺速度需調整為1.0m/s。
答:同意調整為1.0m/s。
12、編號CT-1餐梯要求轎廂尺寸:寬1000*深1000*高1200mm。然而該餐梯井道凈寬僅有1200mm,對應轎廂凈寬和開門寬度最大只能做到700mm,即轎廂尺寸:寬700*深1000*高1200mm。且該餐梯底坑深度1400略高,驗收要求加爬梯,而餐梯無法加裝爬梯,故底坑建議回填至1000mm。請貴司確認。
答:同意轎廂尺寸調整為700mm*1000mm*1200mm;底坑同意回填至1000mm。
13、本項目電梯裝潢要求由電梯原廠實施裝修,電梯原廠材質顏色較為單一,無法做到與公區精裝材質顏色完全一致,會影響整體的精裝效果。同時由于打樣定色需要多方反復確認,過程中需要耗費較長時間,可能會延長電梯整體的驗收交付時間。故建議電梯預留裝修重量裸梯出廠,精裝由二裝單位負責,在保證裝修品質的同時節省時間成本。
答:1)可提供清晰的裝飾效果圖(詳附件答疑附件.rar);相關樣板材料由投標單位結合裝飾意向方案提供具體材質、顏色等,最終材質需配合精裝設計單位和建設單位共同選定。2)根據項目需求,電梯轎廂等由投標單位根據精裝意向圖深化施工完成,相應材質、顏色等需報建設單位選定,相關深化圖紙應報建設單位確認。
14、本項目評分辦法(一)1、:“……若有效投標單位家數不足3家的,全部入圍參與第二階段的價格評審!贝嗽u分辦法描述不合理,若出現多家不完全響應招標文件要求來低價投標的情況,將影響招標的公平公正性。故此條建議調整為:“若有效投標單位家數不足3家的,全部有效投標單位入圍參與第二階段的價格評審!
答:“若有效投標單位家數不足3家的,全部入圍參與第二階段的價格評審!在招標文件P91、P93頁該條內容刪除。

1、P91頁修正如下:

2、P93頁修正如下:
二、補充通知部分
1、招標文件中關于“可以直接轉入競爭性談判方式”的相關條款修正為:
若不高于控制價的有效投標報價少于三家時,評標委員會認為雖有效投標不足三個但投標不存在明顯缺乏競爭性的,剩余有效投標人可以直接轉入競爭性談判方式。具體修正位置為:

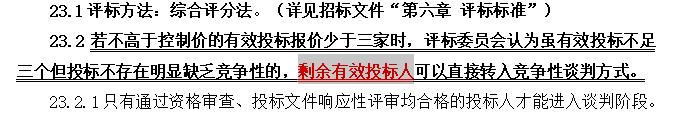

(1)招標文件P16頁修正如下:
(2)、招標文件P20頁修如下:

(3)、招標文件P85頁修如下:
2、本項目投標截止時間、開標時間及遞交投標保證金截止時間統一調整為2024年 5 月 8 日 09 時 30(北京時間)。
本答疑紀要及補充通知作為招標文件的組成部分。招標文件與答疑紀要及補充通知不一致的地方,以本答疑紀要及補充通知為準。
招標人:福建榕發置地有限公司福州晉安分公司
招標代理機構:福建順恒工程項目管理有限公司
2024年4月 18日
